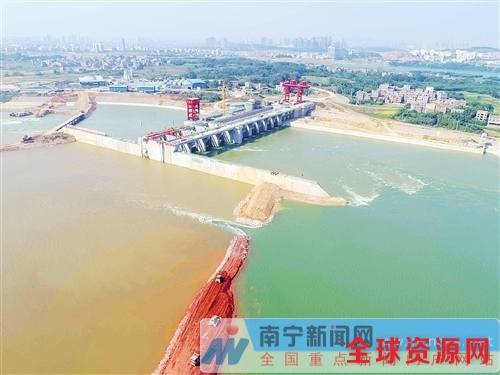

邕宁水利枢纽工程二期围堰还有20多米就可实现截流合龙 记者 赖有光 摄
昨日上午,南宁市邕宁水利枢纽工程二期围堰正在紧张施工,目前还有20多米就可以实现截流合龙,预计将在本月实现截流合龙。发电厂房及闸坝工程一期工程已经完成,发电厂房已经着手发电机组安装工作,而船闸也已经进入无水调试阶段,预计将在今年12月通航。
当天上午10时许,几辆工程车正在南宁市邕宁水利枢纽工程发电厂房及闸坝工程二期围堰上紧张施工,站在岸边可以看到围堰还有20多米就可以合龙,按照计划这里将在本月就可以实现合龙,合龙后对围堰进行加高加厚,抽掉围堰内的积水后就会开始二期工程的基坑挖掘。
在二期施工现场旁,发电厂房及闸坝工程一期工程已经完成,一期工程包括了四孔闸坝和发电机房,目前四孔闸坝已经开始工作,邕江江水从闸坝孔中奔涌而过,而发电厂房建设也已经完成,进水口闸门已经关闭,机组安装工作也已经开始,预计明年3月第一台发电机组就可以安装完成。
南宁市航电投资有限责任公司总经理黄强介绍说,南宁市邕宁水利枢纽工程是南宁市迎接自治区成立60周年重点推进的重大项目。项目必须于2018年10月完工。如不能按期实现二期截流合龙,将有可能造成明年汛前(2018年5月)无法完成二期9孔溢流坝,项目工期将被迫延误一年。
和常见的水利枢纽不同,邕宁水利枢纽工程船闸并没有设在大坝旁边,而是直接裁弯取直在牛湾半岛上开挖一条2.9公里运河作为过船设施,枢纽船闸和拦河枢纽为分散布置,让船舶通过这段江面的时间更加短,地形条件有利于预留第二线船闸位置,使枢纽中布置通航建筑物能适应远期规划要求,而且工程施工期间,不影响已有通航建筑物的正常运行。
黄强介绍说,南宁市邕宁水利枢纽工程是一座以改善城市环境、水景观、航运为主,兼顾其他的综合性水利枢纽工程,当邕宁水利枢纽正常蓄水位为67米时,可将南宁市水面面积率由现状的8%提高到10.5%,使南宁市跻身城市水面第一分区行列。同时增强南宁市沿江各主要台地的亲水性。(记者 王志鹏 通讯员 蒋欣静)
