全球报道:哈牡客专供电工程最后1座牵引站在帽儿山送电成功

   2018-12-15 人民网1590
核心提示:原标题:哈牡客专供电工程最后1座牵引站在帽儿山送电成功人民网哈尔滨12月15日电 哈牡客运专线是黑龙江省一条正在建设中的铁路客

原标题:哈牡客专供电工程最后1座牵引站在帽儿山送电成功

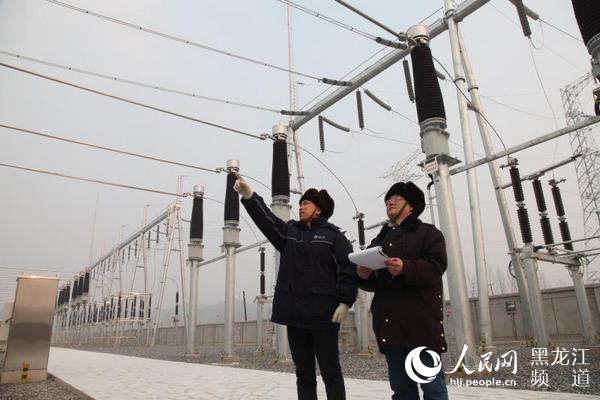

人民网哈尔滨12月15日电 哈牡客运专线是黑龙江省一条正在建设中的铁路客运专线,是我国“八横八纵”铁路网最北“一横”的一部分,是东北铁路快速客运网络的重要组成部分。12月13日19时38分,哈牡客专供电工程最后1座牵引站——220千伏帽儿山西牵引站的送电成功。

哈牡客专全线共设置6座牵引站,哈尔滨供电公司承担着其中4座牵引站的电源建设任务,总投资1.69亿元,扩建开关站4座,新建线路87.6公里,新立铁塔268基。该公司哈牡工程建设团队经过253个日夜的艰苦奋斗圆满画上句号。哈牡供电工程总体建设得到客户方的高度认可,哈牡客专中铁一局技术负责人左斌表示,牵引站的全面提前送电,为下一步哈牡高铁的开通运行赢得宝贵时间。

哈牡客专供电工程被列为省重点推进项目,得到黑龙江省电力有限公司、哈尔滨供电公司的高度重视,从资金保障、设备招投标、物资供应、人员配备等全力支持。哈尔滨供电公司相关专业协同配合,科学谋划统筹安排,确保务期必成。工程前期,征地协调人员不分昼夜,在各属地单位的紧密配合下,按时完成征地任务;供货期间,公司物资人员深入各设备厂家驻场监造,协调解决排产难题,紧盯供货周期;施工期间,作业人员结合天气合理安排工期,放弃节假日休息时间加班加点抢抓工期。

按照省、市政府的要求,哈牡客专供电工程的竣工时间比原计划提前半年。建设时间的缩短,给工程征地、物资供货、施工周期都带来严峻考验。今年夏季,哈尔滨多大雨雷暴天气,连续的降雨使道路泥泞,大型机械难以进入作业现场。为不影响工程进度,施工人员都住在工地附近,只要符合安全施工条件,工人们都不停工,冒雨施工基本上是家常便饭。进入冬季,室外温度逐渐走低,在铁塔上工作的工人们更是觉得寒风刺骨。为了御寒,现场工人们大多在安全帽里再加一层棉帽。工程进入到最后的收尾阶段,工人们干活更是牟足了劲,盼着工程早日完工。(焦洋、李跃)

(责编:李忠双、张喜艳)


举报收藏 0评论 0
更多>相关评论
暂时没有评论,来说点什么吧
更多>同类资讯
推荐图文
推荐资讯
点击排行
网站首页  |  公益慈善栏目 赞助本站可以扫描支付  |  免费推广计划  |  全球资源网顾问团  |  帮助中心  |  企业文化  |  关于我们  |  全球信息中心  |  隐私政策  |  使用协议  |  版权隐私  |  广告服务  |  积分换礼  |  网站留言  |  帮助中心
本站对所有发布的信息不承担任何责任,用户应决定是否采用并承担风险。全息元宇宙联合会
