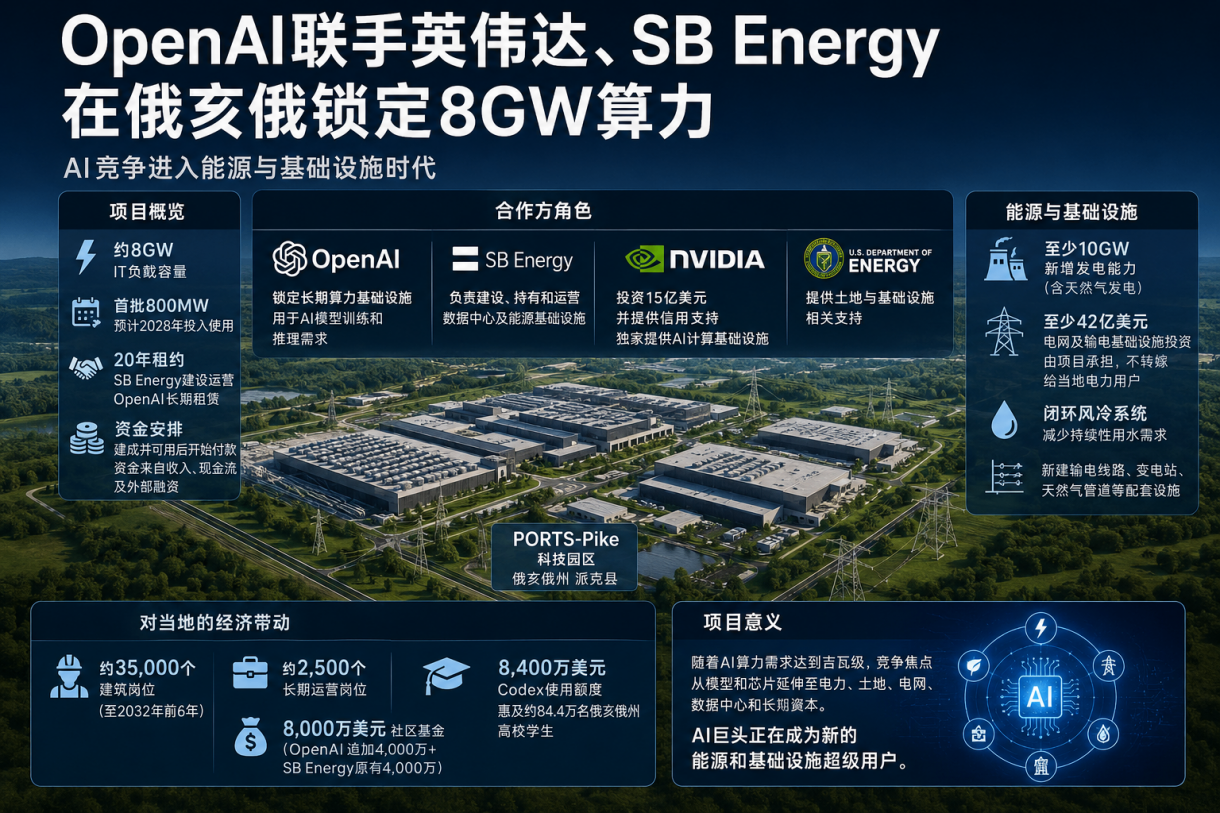

全球报道:8GW!OpenAI在俄亥俄加码AI基础设施

   2026-08-18 5.7万0
核心提示:全球资源网科技频道讯:当地时间8月17日,OpenAI宣布与SB Energy、NVIDIA及美国能源部合作,锁定美国俄亥俄州派克县PORTS-Pike T

全球资源网科技频道讯:当地时间8月17日,OpenAI宣布与SB Energy、NVIDIA及美国能源部合作,锁定美国俄亥俄州派克县PORTS-Pike Technology Campus约8吉瓦IT负载容量。项目将分阶段建设,首批约800兆瓦容量预计于2028年投入使用,最终用于OpenAI长期的前沿模型训练以及不断增长的产品推理需求。

这并不是一座普通的数据中心。按照SB Energy公布的规划,为支撑最终约8 IT-GW的AI计算容量,项目背后将建设至少10GW新增发电能力,并投入至少42亿美元建设区域电网基础设施。美国能源部此前披露,其中至少9.2GW计划来自天然气发电。

从表面看,这是OpenAI又一次扩大算力储备;但从更长的产业链来看,它透露出的变化更加重要:随着AI计算规模迅速扩大,决定头部AI公司增长速度的资源,正在从算法和GPU进一步延伸至土地、电力、电网、数据中心以及支撑这些重资产投资的长期资本。

01

OpenAI提前锁定20年的算力基础设施

根据协议,SB Energy将负责建设、持有和运营PORTS-Pike数据中心,并通过20年租约向OpenAI提供容量。OpenAI不会在建设开始时一次性支付巨额费用,而是在相应数据中心容量建成并达到可租赁状态后开始付款,相关支出将主要依靠未来业务增长形成的收入、现金流以及投资者融资承担。

这种安排一定程度上反映了当前前沿AI实验室面临的特殊处境。

大模型公司拥有迅速增长的计算需求,但建设超大规模AI基础设施,需要提前数年锁定土地、电力、输电线路、建筑以及融资。一座数吉瓦级AI数据中心背后的投资周期,已经远远超过普通互联网公司采购服务器的逻辑。

NVIDIA在此次项目公告中也直接指出,部分前沿AI实验室的增长速度已经超过自身资产负债表和长期信用能力所能支持的基础设施建设速度,它们面临的约束正在从算法和客户需求,逐渐转向计算资源本身。

因此,OpenAI真正锁定的并不仅是“8GW数据中心”,而是未来相当长时期内的一整套算力生产条件。

第一阶段约800MW容量预计于2028年上线,主要依托AEP现有基础设施;更大规模的后续扩建则需要新的发电厂、新输电线路及配套设施。换句话说,当AI计算进入吉瓦级时代之后,扩充算力已经不能简单依靠“多买一些GPU”,而必须同步解决GPU放在哪里、电从哪里来、电如何输送以及数据中心如何融资等问题。

这意味着,AI产业正在发生一次明显的“重资产化”。

过去数年,行业最稀缺的资源是高端GPU;而当芯片采购量达到数十万乃至百万级以后,电力、土地和电网本身开始成为新的瓶颈。

02

英伟达开始帮客户解决“放GPU的地方”

此次合作中,另一个值得关注的角色是NVIDIA。

NVIDIA将向SB Energy投资15亿美元,同时对首期约4.25 IT-GW容量相关的土地、电力和建筑外壳建设提供信用支持,并拥有进一步覆盖剩余约3.75 IT-GW容量的选择权。整个PORTS-Pike数据中心则将独家部署NVIDIA AI计算基础设施,包括GPU、CPU、网络以及相关软件体系。

这意味着,NVIDIA的角色正在发生变化。

过去,它主要解决“芯片从哪里来”;现在,它开始帮助客户解决“芯片放在哪里、谁来给它供电、谁来为数据中心融资”。

背后的商业逻辑并不复杂。

如果一个AI实验室因为缺少土地、电力或者长期融资而无法建设数据中心,那么即使市场需要更多GPU,NVIDIA也无法将这种需求真正转化为收入。因此,对NVIDIA而言,帮助客户突破基础设施瓶颈,本质上也是在扩大自身GPU和AI系统未来能够进入的市场。

NVIDIA给出了一个更直观的测算:首期约4.25GW AI工厂如果按照未来每一代硬件进行部署和升级,每一代系统可能对应约150万颗NVIDIA GPU,并形成约1500亿至2000亿美元的NVIDIA收入机会;由于数据中心租期长达20年,同一个园区未来还可以经历多轮硬件升级。按照NVIDIA自身估算,OpenAI现有及规划中的NVIDIA计算部署到2030年可能达到约12GW,如果此次项目进一步扩展,则存在增加至约16GW的可能,对应的NVIDIA计算机会约为6000亿美元。

这也解释了英伟达为什么愿意把资本和信用投入基础设施。

土地、电力和建筑可以使用数十年,但里面的GPU会不断换代。只要一个优质数据中心长期绑定NVIDIA计算体系,那么一次基础设施投资背后,可能对应未来多个周期的芯片、网络和系统销售。

因此,这笔交易并不仅仅是OpenAI获得算力,也是NVIDIA提前锁定未来算力市场的一种方式。

03

谁来承担8GW AI工厂的成本?

但如此庞大的AI基础设施进入一个地区,带来的并不只有投资和就业。

电力从哪里来、是否推高居民电价、数据中心会不会大量消耗水资源、当地是否需要为电网建设买单,已经成为美国大型数据中心扩张过程中越来越现实的问题。

PORTS-Pike因此专门设计了较为明确的地方利益安排。

电力方面,SB Energy计划与AEP Ohio投资至少42亿美元建设新的区域输电基础设施,并承诺承担项目所需电网升级和新输电线路成本。美国能源部表示,项目还将采用专门的数据中心电价结构,使新发电和输电设施成本由项目自身承担,而非转嫁给当地家庭和中小企业。

能源供给方面,SB Energy计划建设至少10GW新增发电能力。美国能源部今年3月披露的方案显示,其中至少9.2GW为天然气发电,同时还包括新建765千伏输电线路、四座变电站以及相关天然气管道等基础设施。

水资源方面,OpenAI表示,数据中心将采用闭环风冷冷却系统,水资源将在系统内部循环,而不是依赖持续蒸发耗水的冷却塔。冷却系统完成首次注水后,持续用水主要来自卫生设施、设备清洗维护和绿化等环节;项目最终设计完成后,OpenAI还将进一步公布预计用水量。

当地经济回报同样被写进了项目安排。

OpenAI预计,项目在持续至2032年的六年建设过程中将创造约3.5万个建筑岗位,并形成约2500个长期运营岗位。在SB Energy此前承诺4000万美元社区基金基础上,OpenAI将再投入4000万美元,用于教育、公共安全、医疗、基础设施、住房、职业培训和小企业等当地事务。

此外,OpenAI还计划在2026—2027学年向约84.4万名符合条件的俄亥俄州高校、社区学院和技术学校学生提供每人100美元的Codex使用额度,总价值最高约8400万美元。需要注意的是,这部分并非现金投资,而是AI产品使用额度。与8000万美元社区基金合计后,OpenAI将相关支持称为超过1.6亿美元的当地收益。

这些安排背后其实指向了AI基础设施扩张面临的新问题:当AI成为巨大的能源消费者之后,科技公司不能只计算自身获得了多少算力,还必须回答这些算力的公共成本由谁承担。

对于当地居民而言,真正重要的不是“8GW AI算力”这一宏大的技术叙事,而是电费有没有上涨、水资源是否受到挤占、基础设施费用由谁支付,以及这些巨额投资最终能够留下多少就业和税收。

这也是为什么未来越来越多大型AI项目,很可能需要同时面对一张新的“社会资产负债表”。

结语

如果仅从公司新闻来看,PORTS-Pike只是OpenAI又签下了一笔巨型算力订单。

但将OpenAI、NVIDIA、SB Energy、美国能源部和AEP Ohio放在同一张图上,会看到另一幅景象:

OpenAI负责创造算力需求,NVIDIA提供计算平台并向上游资本和基础设施延伸,SB Energy把能源、土地和数据中心变成可租赁资产,政府则通过联邦土地、电网和产业政策推动项目落地。

黄仁勋在此次项目中将土地、电力和建筑外壳称为AI工厂时代新的关键资源。这个判断值得重视,因为当一家AI公司的计算需求开始以“吉瓦”计算之后,它本质上已经不再只是一家软件公司。

它需要像传统重工业一样争夺能源、土地、基础设施和长期资本。

因此,PORTS-Pike真正值得关注的并不是“OpenAI获得8GW算力”本身,而是它可能代表AI竞争进入了新的阶段:

过去争模型,后来争GPU;接下来,巨头争夺的可能是能够持续生产算力的一整套工业基础设施。

AI看起来是一场软件革命,但当其规模真正铺开之后,底层正在越来越像一场能源、资本与工业基础设施革命。



举报收藏 0评论 0
