全球资讯:乌东德水电站围堰工程全面完工为防洪提供保障

   2016-07-12 8150
核心提示:乌东德水电站围堰工程全面完工为防洪提供保障乌东德工程上游围堰全景 程润 摄中新网宜昌7月12日电 (程润)据中国葛洲坝集团三峡

乌东德水电站围堰工程全面完工为防洪提供保障

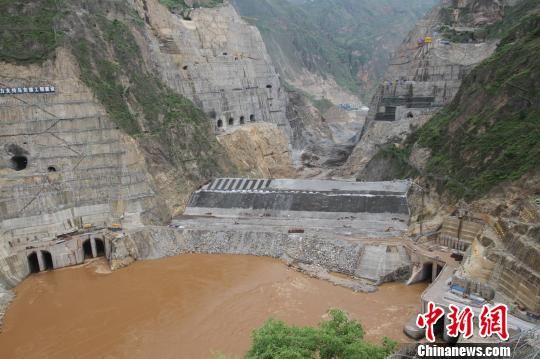

乌东德工程上游围堰全景 程润 摄

中新网宜昌7月12日电 (程润)据中国葛洲坝集团三峡建设公司7月12日消息,乌东德水电站围堰工程目前全部完工,为2016年防洪度汛工作提供了有力保障,同时也为下阶段大坝基坑干地开挖及后续大坝主体混凝土浇筑奠定了坚实基础。


乌东德水电站围堰工程是一个与洪水赛跑的重要防汛施工项目,具有施工项目多,交叉干扰大,质量标准高等特点。该工程自2014年11月正式启动施工,期间因工程核准推迟,2015年汛期被迫再次过流,同年10月重新恢复施工,历时21个月全部完工。乌东德水电站河床围堰设计为3级挡水建筑物,挡水标准按50年一遇洪水设计。围堰工程为土石结构型式,主要施工项目包括围堰防渗体系施工和堰体填筑两方面,其中围堰防渗体系由混凝土防渗墙和墙上复合土工膜组成。乌东德围堰防渗墙最大深度91米,是目前国内最深围堰防渗墙,上、下游堰顶分别为高程873米和847米。

乌东德水电站是金沙江下游河段四个水电梯级的最上游梯级,是继三峡、溪洛渡之后建设的又一座千万千瓦级巨型水电工程,以发电为主,兼顾防洪、航运和促进地方经济社会发展。该水电站最大坝高270米,水库正常蓄水位975米,设计总装机容量1020万千瓦,多年平均发电量389.1亿千瓦时。


举报收藏 0评论 0
更多>相关评论
暂时没有评论,来说点什么吧
更多>同类资讯
  • qqzyw999
    加关注0
  • 没有留下签名~~
推荐图文
推荐资讯
点击排行
网站首页  |  公益慈善栏目 赞助本站可以扫描支付  |  免费推广计划  |  全球资源网顾问团  |  帮助中心  |  企业文化  |  关于我们  |  全球信息中心  |  隐私政策  |  使用协议  |  版权隐私  |  广告服务  |  积分换礼  |  网站留言  |  帮助中心
本站对所有发布的信息不承担任何责任,用户应决定是否采用并承担风险。全息元宇宙联合会
